【重点项目巡礼①】潜江城发集团2024年重点项目推进情况
发布时间:2024-04-17 09:09:47
来源:潜江城发
点击量:2510
蓝图绘就
正当扬帆启航
潜江城发建工集团的建设者们
开足马力、日夜鏖战
赶工期、比进度
以实干作答
用实绩交卷
靠奋斗出彩
一路拼搏的足迹
成为最美的标杆

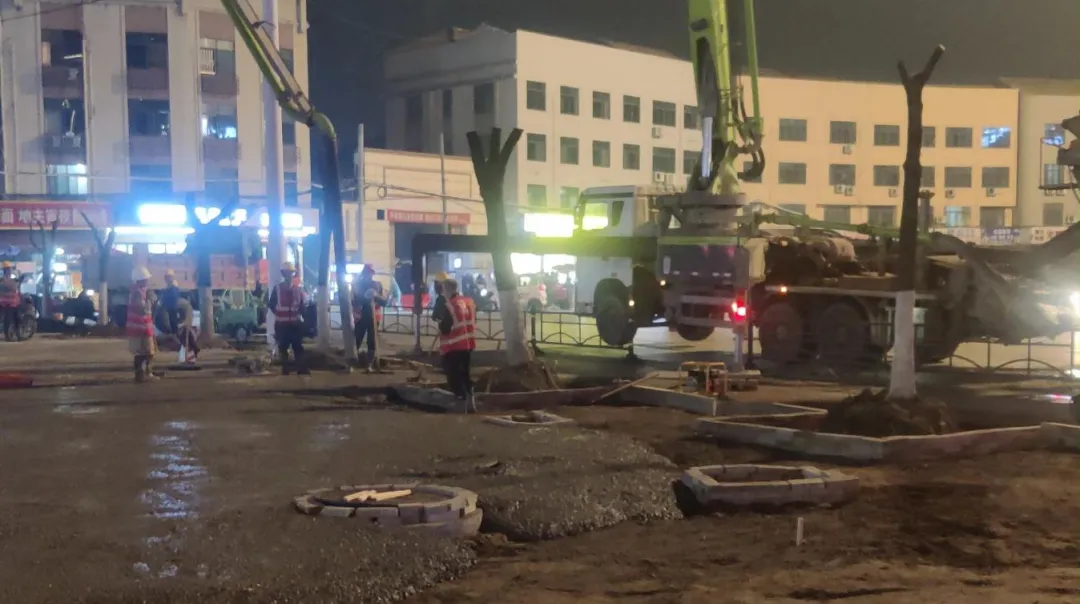

潜江市老城区城市更新改造项目
潜江市老城区城市更新改造项目(一期)于2023年10月7日开工建设。截止目前,项目已完成殷台路(湖滨路-章华北路)、章华北路(北门转盘-殷台路)、通政里故巷、园林北路(横堤路-东风路)、西提社区基础设施、月波口袋公园部分改造,项目开工累计完成产值约3600万,完成总体进度33%。
泽口水厂扩建项目
泽口水厂扩建项目于2023年12月18日进场施工,计划2025年3月28日前投入使用。截至目前,已完成V型滤池及反冲洗泵房一层结构、送水泵房及配电室深基坑底板、原φ1000水泥管更换为φ800钢管管道连接,完成产值约300万,完成总体进度3.5%。
江汉艺术职业学院东校区建设项目

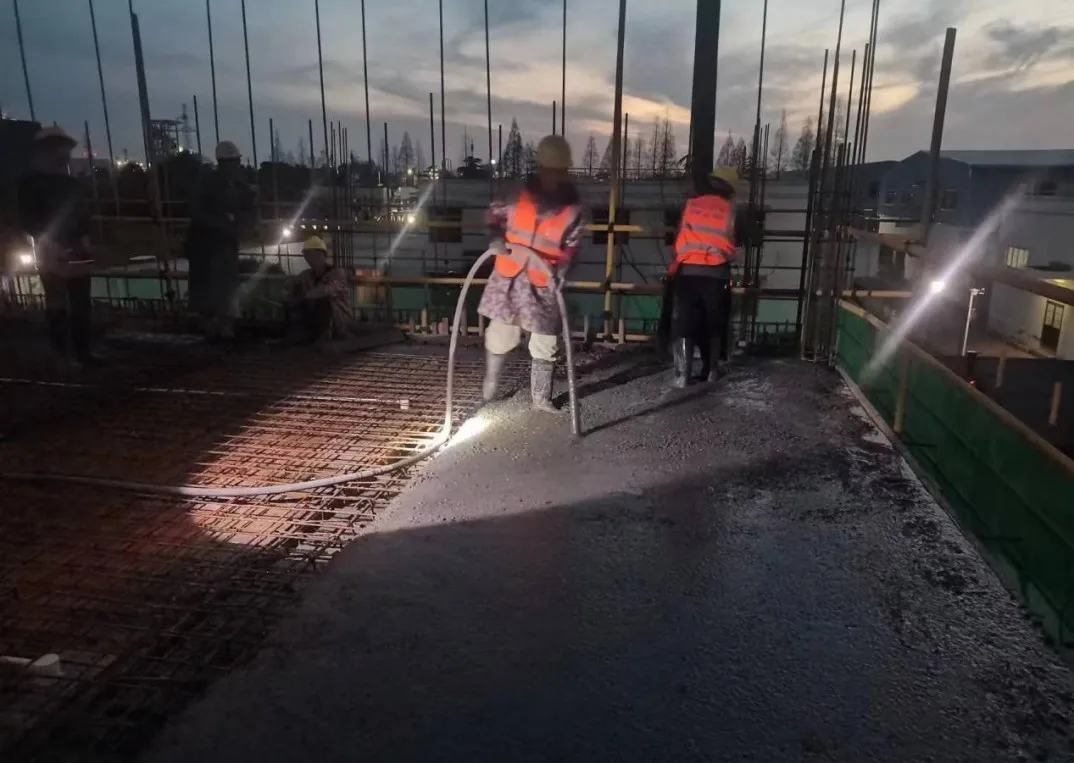

江汉艺术职业学院东校区建设项目(二期),项目于2023年6月2日进场开工,主要建设教学楼及校内道路、绿化、供给排水、配电等配套工程。其中地上建筑面积130256.52平方米,地下建筑面积11750.8平方米。截止目前,人防地下室处于基础施工阶段,学术交流中心预计9月2日施工完成,学生活动服务中心预计7月6日施工完成,1#教学楼主体结构预计12月28日施工完成,2#-3#教学楼计划预计4月2日施工完成,报告厅预计4月10日施工完成,科教综合楼预计8月13日施工完成。截至目前,项目完成产值约17499万元,完成总体进度29.17%,拟于2024年12月31日竣工交付使用。

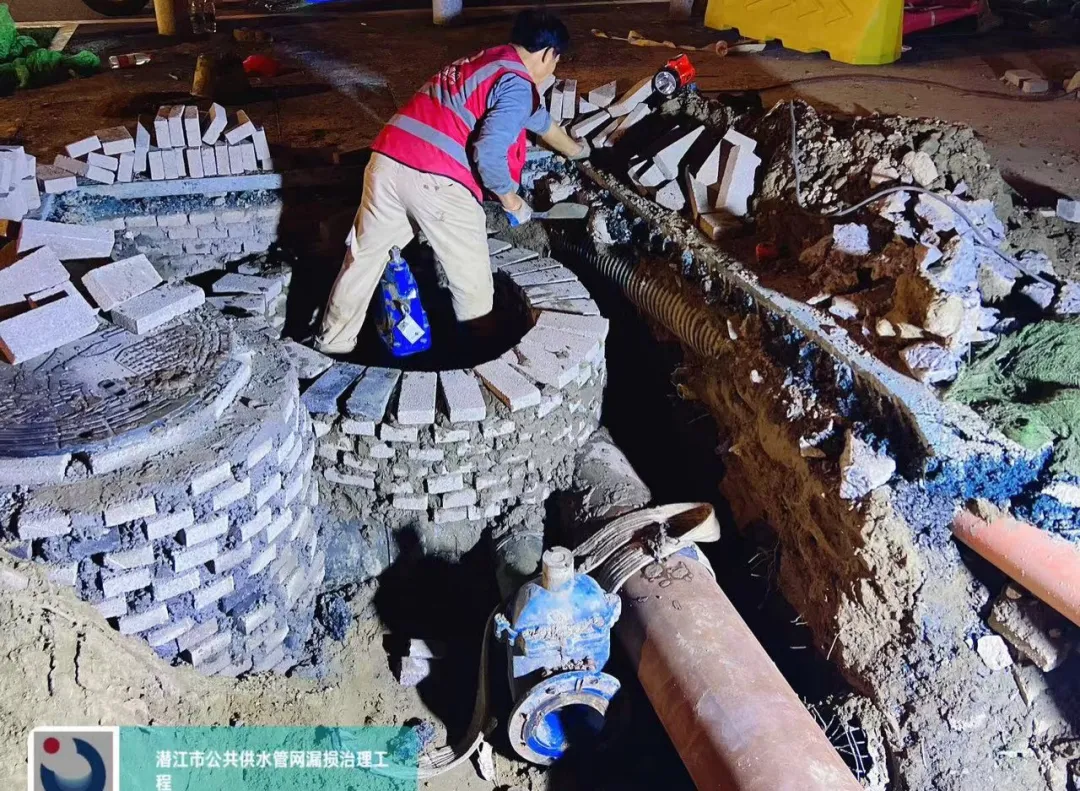

潜江市公共供水管网漏损治理工程项目
潜江市公共供水管网漏损治理工程项目,于2022年9月10日开工建设,项目分为四个单位工程。截至目前,老旧小区改造工程已完成35个小区,正在施工6个小区,剩余13个小区,累计产值约3700万元,形象进度60%;二次供水小区改造工程完成整体改造29个、信息化改造23个,累计产值约3000万,完成形象进度95%,4月份准备办理移交手续;智慧水务升级改造工程完成全部73台流量计安装、正在进行15台大用户水表施工,累计产值450万,完成形象进度55%,计划4月安装2台水质监测仪;供水管网改造工程完成道路管网改造11条,现有11条正在施工,其中4条完成90%以上。计划2025年9月8日竣工,累计产值约7500万,完成形象进度50%。

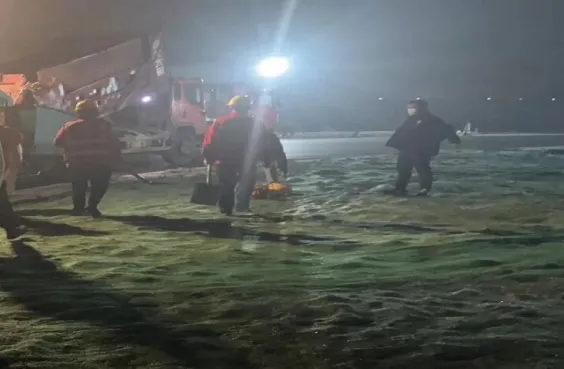

潜江市县河生态环境治理一期项目
潜江市县河生态环境治理一期项目于2023年10月6日进场开工,截止目前,县河公园运动球场、生态停车场、儿童游乐场和南侧环形步道的基层建设和便民服务中心、公厕主体结构已全部完成。河道清淤及护坡工作已完成95%,强弱电管群、灌溉管网和排水管网的埋设工作已完成80%,二次结构已完成90%。计划于今年6月底完成建设任务,项目累计完成产值约1900万元,完成总体进度30%。
